12月1日,英山山脉寒意渐浓,雾气缭绕的千山万水间,电力职责主说念主员正顶着凛凛山风,全力鼓励苏邮东线220kV流露增容工程组塔功课。四肢重庆永川500千伏变电站220千伏送出工程(二期)的关键子工程,该项想法鼓励,将为渝西地区迎峰度冬电力供应筑牢坚实保险。

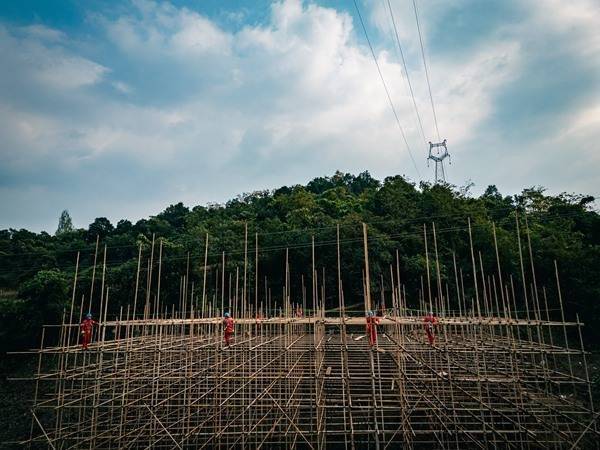

苏邮东线220kV流露增容工程组塔功课现场。国网永川供电公司供图
英山山脉地形陡立,施工区域全程无通行说念路,大型机械开发无法干预,给工程培植带来极大挑战。“这里山高坡陡,最陡的所在坡度接近70度,车辆开不进来,统统器材只可靠马驮东说念主扛。”现场领路东说念主先容,施工所需的铁塔角钢、螺栓、器具等物质,均由警戒丰富的骑兵沿着短促山径一步步托运至功课点,每趟往来需耗时3个多小时。莫得吊车赞成,施工东说念主员就取舍“东说念主工组塔法”,凭借绳子牵引、东说念主力抬升的方式,将数吨重的铁塔构件精确对接、紧固,在峭壁峭壁间搭建起输电“骨架”。
离组塔现场的不辽远,另一支施工队伍正紧锣密饱读开展跨10千伏胜波线波金支线的架网守护。为根绝施工本领器具、导线未必触碰下方带电流露,职责主说念主员先搭建雄厚的脚手架,再铺设绝缘守护网,构建起全标的的安全防止樊篱。“10千伏流露安全距离条款严格,架网功课是保险施工安全和电网巩固的关键。”现场安全监护东说念主员示意,尽管山区功课受风力、视野影响大,但施工团队严格按照规程操作,确保每一起守护次第落实到位。

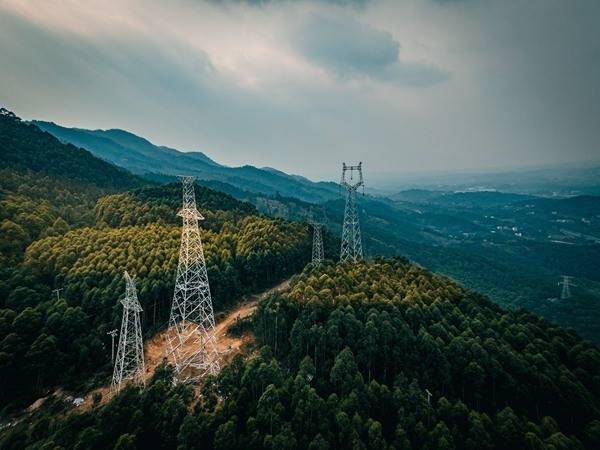

开展跨线架网守护职责。国网永川供电公司供图
据了解,苏邮东线220kV流露增容工程波及全线考订升级,运用原旅途走廊新建流露约16.91公里,新建铁塔46基,同期对部分利旧铁塔更换导线。这次更换的铝包殷钢芯超耐热铝合金绞线,具备超高温下高载流量特色,能大幅普及流露输电容量,有用知足区域用电负荷增长需求。工程完工后,流露输电能力将显贵增强,可知足永川及把握地区冬季取暖、工业分娩等用电需求,为电网迎峰度冬提供可靠相沿。

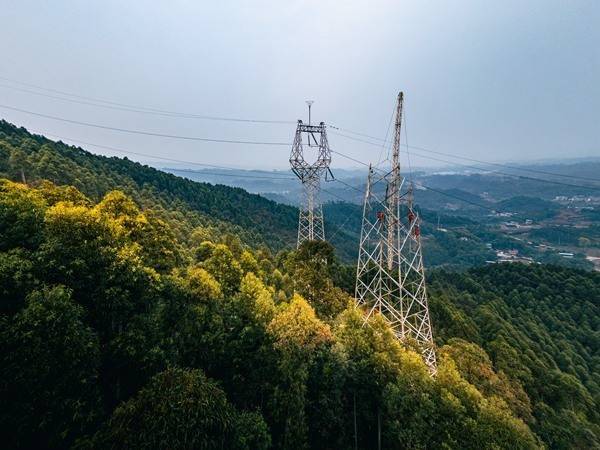

组塔功课已完成55%。国网永川供电公司供图
“时间紧、任务重、保质料,为保全球仁和过冬,咱们一定啃下这块‘硬骨头’。”国网永川供电公司培植部领路东说念主示意,施工团队克服地形复杂、物质输送难、交叉卓著功课风险高档多重挑战葡萄京娱乐网站app官网,全力鼓励工程培植。现在,步地组塔功课已完成55%,导线架设职责行将开始,力求如期全面已毕投运。(赖小龙)
